贵州威赫2×660MW超超临界CFB燃煤电厂项目最新进展

时间:2023-06-19 14:49:45 来源:未知 / Sdqczm.com 点击:

内容导读:6月16日,赫章县财神镇拉苏梁子上机器轰鸣,工人们在冷却塔顶端忙着扎钢筋、浇筑水泥、塔吊在锅炉钢架上作业贵州威赫超超临界循环流化床燃用高硫无烟煤发电示范项目(以下简称...

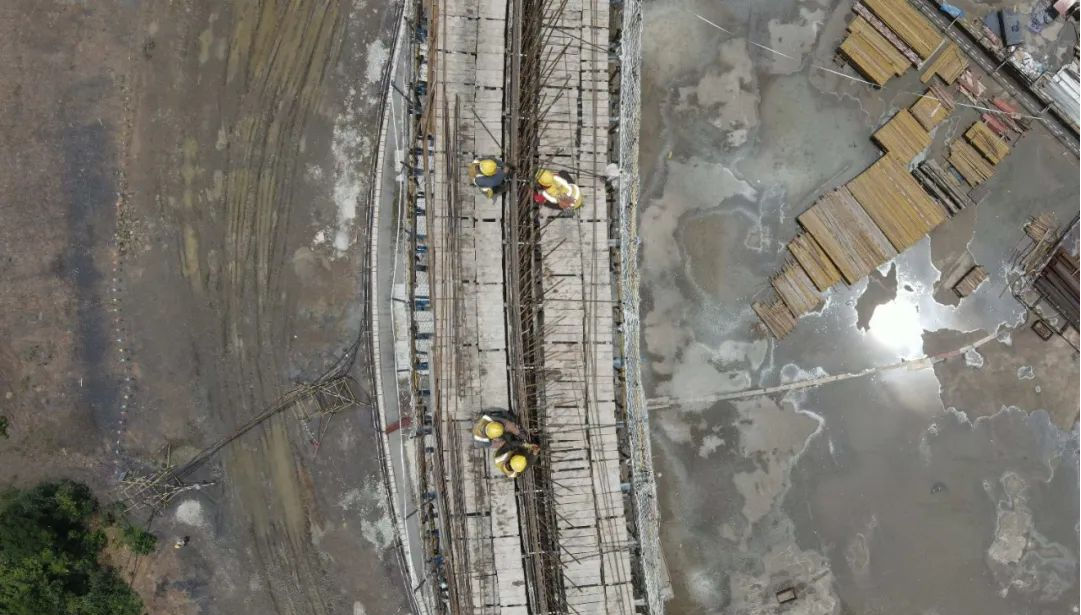

        6月16日,赫章县财神镇拉苏梁子上机器轰鸣,工人们在冷却塔顶端忙着扎钢筋、浇筑水泥、塔吊在锅炉钢架上作业……贵州威赫超超临界循环流化床燃用高硫无烟煤发电示范项目(以下简称威赫电厂示范项目)施工正有序推进。
        “目前,威赫电厂1、2号机组主厂房零米以下工作已完工,其中1号锅炉第一层钢架吊装完成约85%,零米设备基础全部建成;2号锅炉零米设备基础完成60%。”威赫电厂副厂长谢泽良介绍,电厂内共400多名工人,烟囱施工完成193.5米,冷却塔施工完成52米,分别完成总形象高度的92.14%和28.8%;卸煤沟开始回填,煤场、升压站场平完成。
         据悉,威赫电厂示范项目是国家《电力发展“十三五”规划》《能源技术创新“十三五”规划》明确的重点项目,于2020年10月30日正式开工,总投资约56亿元,由贵阳能源集团联合东方电气集团、西南电力设计院共同攻关研发,具备完全自主知识产权的66万千瓦高效超超临界循环流化床锅炉技术,解决了如何高效、清洁利用高硫无烟煤的工业难题。
         “威赫电厂采用了全新的发电技术和设备,和亚临界发电机组相比每度电节约供电煤耗70克至80克;污染物按超低排放设计,氮氧化物、二氧化硫、粉尘排放较省内其他火电机组减少70%至80%,大幅降低了发电成本和燃煤电厂对环境的污染。”威赫电厂综合管理部经理刘登芳表示,截至目前,威赫电厂示范项目已完成投资25.5亿元,工程建设进度达30%,计划于2024年全面建成投产,每年发电量可达70亿千瓦时。项目建成后,将大力推进毕节工业倍增行动,围绕高端化、绿色化、集约化的发展理念,实现毕节新型工业化新突破,为毕节高质量发展注入强劲动力。

        奇辰照明电器有限公司,是一家专注于工业照明专用灯具研发、制造的高科技企业,专业生产“奇辰”品牌工业照明灯具,包含:防爆灯、防爆LED平台灯、免维护LED平台灯、三防灯、四防灯、工矿灯、投光灯、泛光灯、移动照明等一系列类别灯具。核心产品均通过国家强制CCC检测认证、欧盟CE、RoHS、CB认证、CNAS防爆认证、ISO9001质量管理体系认证等。

        了解更多的照明知识、照明解决方案、照明灯具,请拨打奇辰照明全国热线电话:0531-85864966

在线客服
联系方式

热线电话

18660397761

上班时间

周一到周五

公司电话

0531-85864966

二维码
线
